文化艺术网-文化艺术报讯 ( 全媒体记者 邓锦龙 通讯员 令云)8月16日,国网宝鸡供电公司经过2周的奋战顺利完成了110千伏栖双Ⅰ、Ⅱ线48#杆塔防汛加固工作,在汛期保证了线路的安全运行。
宝鸡地区自入汛以来已经历了多轮降雨,土壤含水量较高,防汛形势十分严峻。期间,宝鸡供电公司对山区输电线路结合线路巡视情况进行深刻分析,通过分析讨论新增加需要落实及监视运行的防汛点12处。按照重新制定的防汛危险点情况,迅速组织工作人员对班站防汛重点区段进行逐个排查,切实做好对线路防汛危险点不留任何死角,全面掌握每一处的最新动态。
通过排查,110千伏栖双Ⅰ、Ⅱ线48#由于持续降雨造成杆塔基础出现滑坡,坎高8米,长度达到25米,情况非常危急。加之栖双Ⅰ、Ⅱ线是凤县地区以及宝成铁路的主供电源,一旦出现问题将会造成重大的影响。

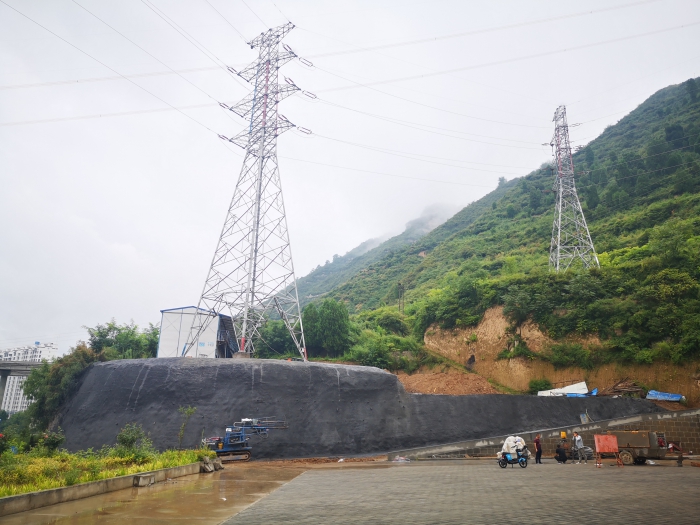

经过多方联系和协调,对杆塔采用目前最先进的锚杆固定表面喷涂水泥的工艺进行边坡防汛加固,彻底消除了输电线路防汛隐患。为了确保现场施工的安全以及质量,安排专人驻守施工现场进行安全质量监督。通过为期12天的紧张施工,终于按时完成了杆塔加固。另外班站详细做好各种防汛检查记录工作,确保每一天、每一处防汛危险点能及时掌握和了解,全力确保线路汛期安全运行。
